7.駒込ダムの工事状況

駒込ダムの工事状況紹介

 平成31年(2019年)3月に駒込ダム本体建設工事をJV(安藤ハザマ・日本国土開発・鹿内組特定建設工事共同企業体)と契約し工事を進めています。
 令和7年度(2024年度)は、ダムの土台となる岩盤を出すための基礎掘削工事のほか、ダム完成後に管理所と堤体を繋ぐ連絡通廊工(立坑)の施工を進めました。

  • 駒込ダム本体建設工事実施状況

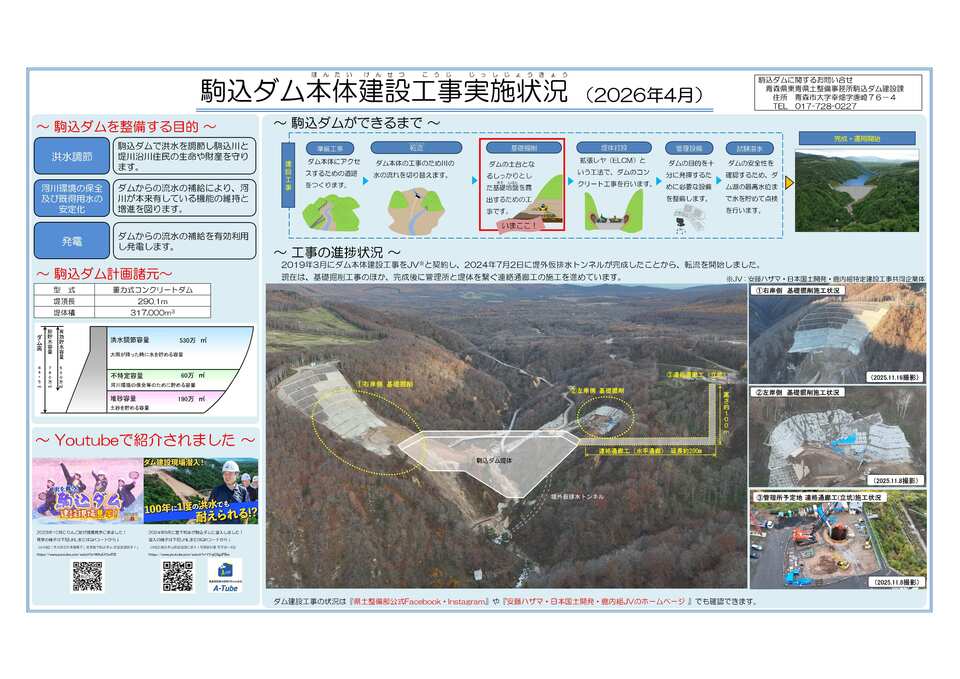

    駒込ダム本体建設工事実施状況(2026年4月)
  • 工事状況
    駒込ダム 工事状況
  • 全景

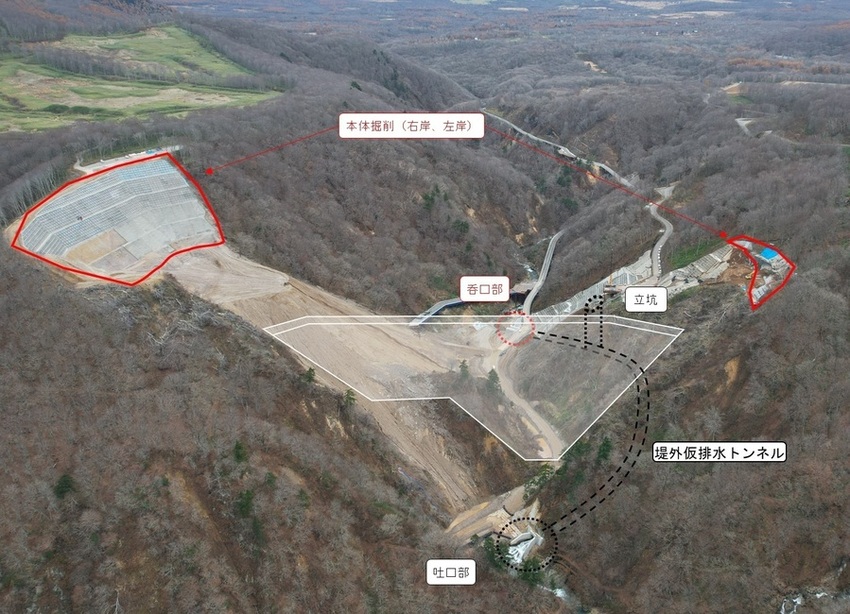

    (1)駒込ダム建設予定地全景
    (R7年11月撮影)
  • 本体掘削工(右岸)

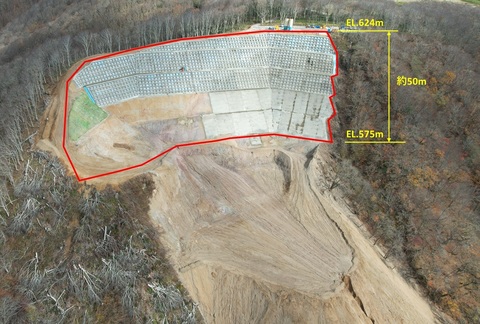

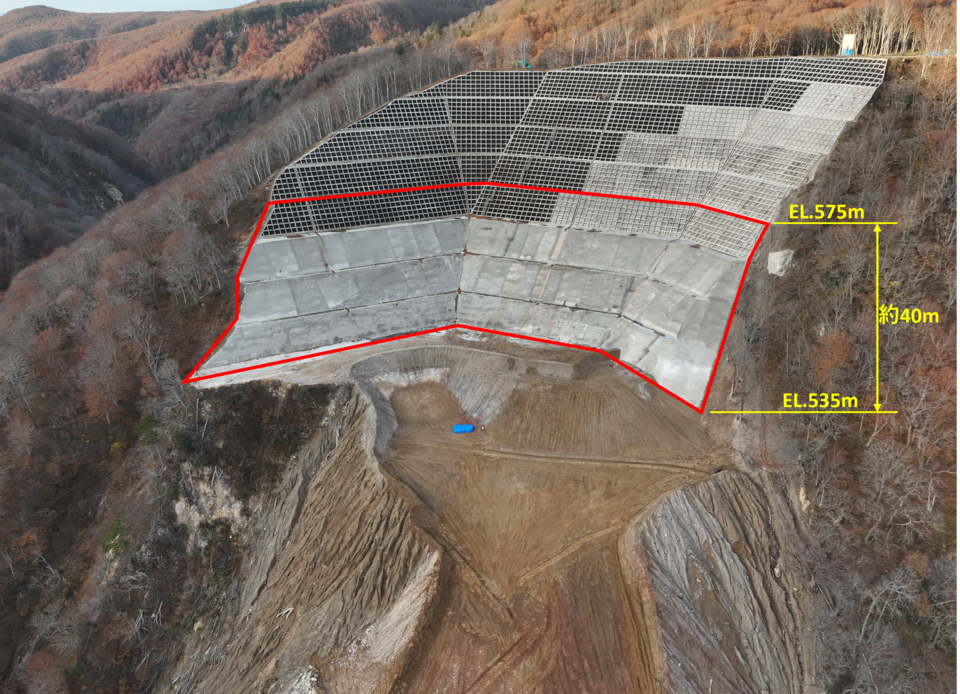

    (2)本体掘削工(右岸)施工状況
    (R7年11月撮影)
  • 本体掘削工(左岸)施工状況

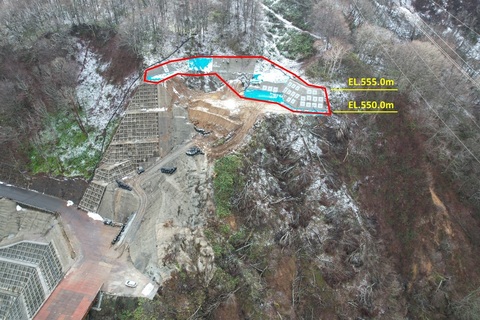

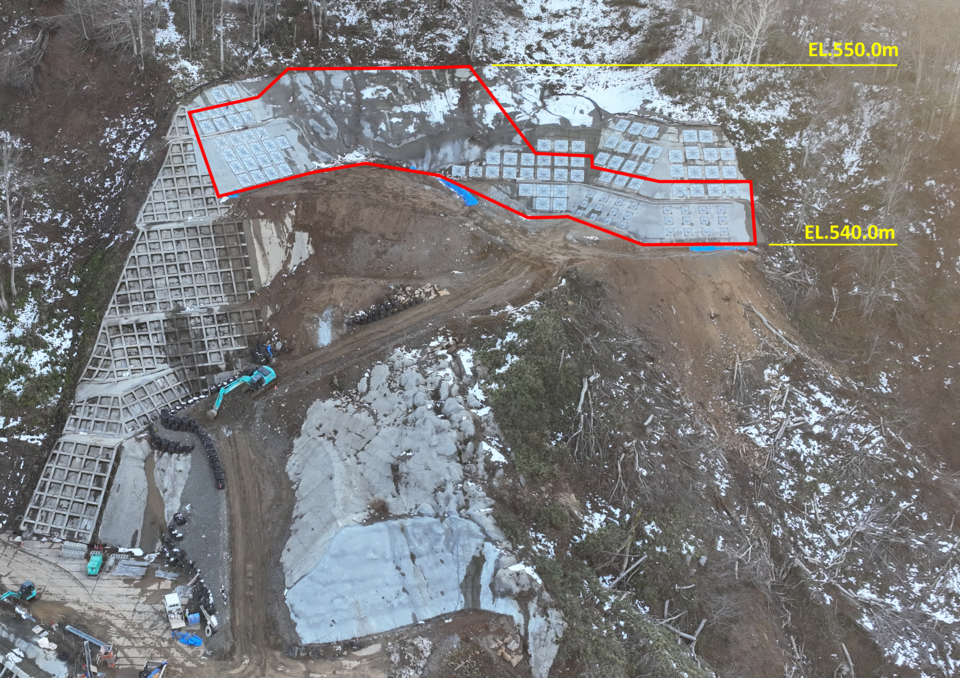

    (3)本体掘削工(左岸)施工状況
    (R7年11月撮影)
  • 連絡通廊工(立坑)

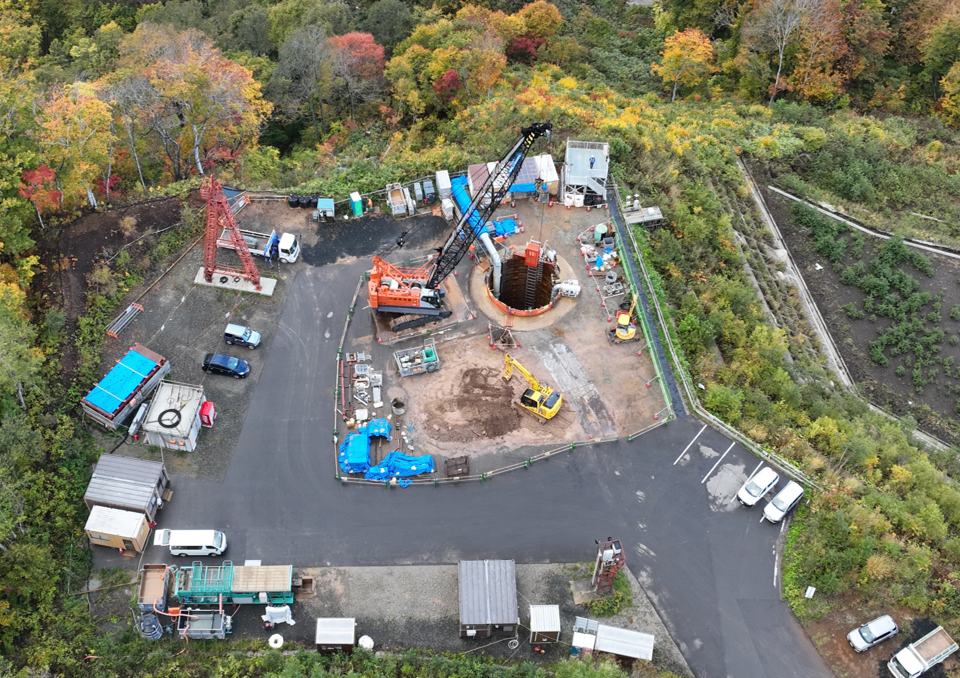

    (4)連絡通廊工(立坑)施工状況
    (R7年10月撮影)
  • 仮設備ヤード現況

    (5)仮設備ヤード現況
    (R7年11月撮影)
  • 土捨場現況

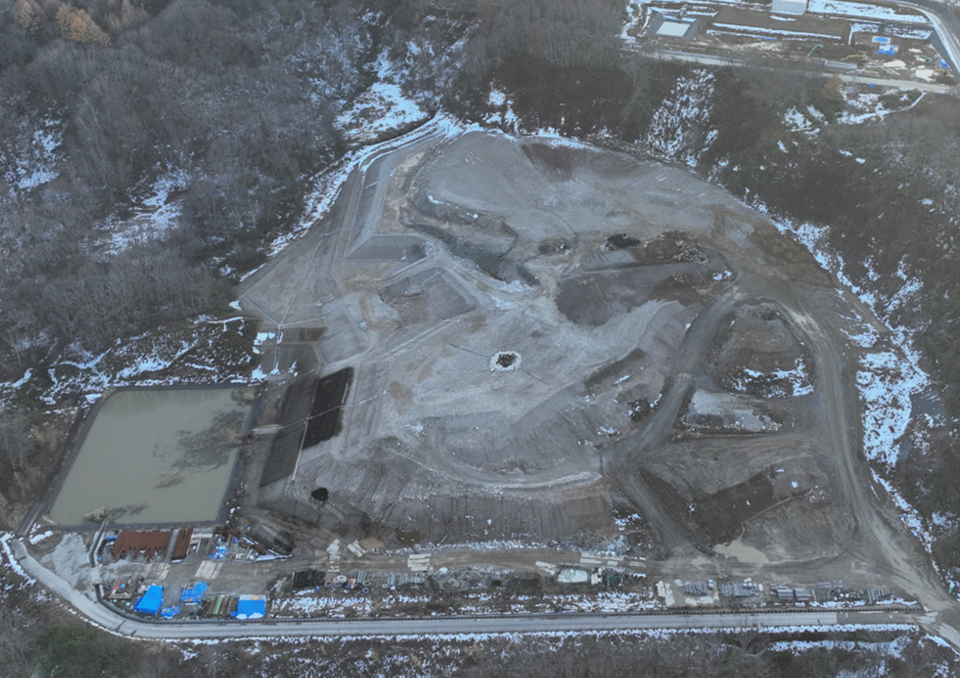

    (6)土捨場現況
    (R7年11月撮影)
